丽水一电厂正式投产,发电机组通过72小时试运行

2021-01-23 13:16:06 sunmedia 2409


1月21日,缙云县龙宫洞电厂新厂房内,龙电改建工程1号、2号发动机组通过72小时试运行,顺利完成甩负荷等各项试验后正式投产,标志着龙宫洞电厂进入新的里程碑。

龙宫洞电厂,是缙云县盘溪-方溪流域联合开发的骨干电厂。原电厂装机1×1万千瓦,设计水头507米,当年位居全国第7位,1997年7月通过竣工验收。

由于缙云抽水蓄能电站建设需要,龙宫洞电厂原厂址在抽水蓄能电站下水库淹没区,将成为低于水位5米的水下龙宫。

根据龙电改建工程建设整体部署,原1号机组于2019年8月19日12时解列停机,累计发电量6.48亿千瓦时。

为配合缙云抽水蓄能电站建设,2017年9月29日龙电改建工程项目立项,2018年5月完成初步设计审批工作,工程总投资为7151万元。

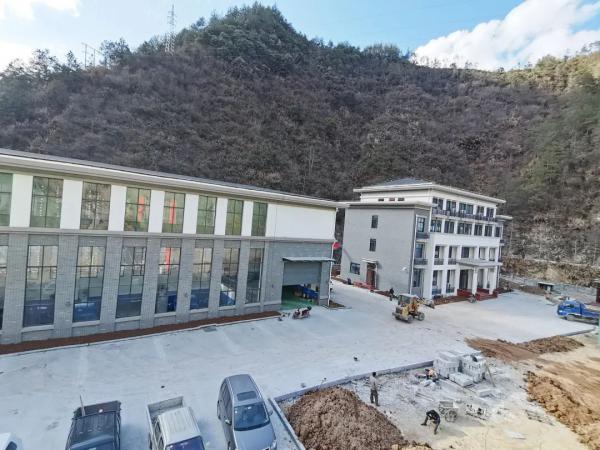

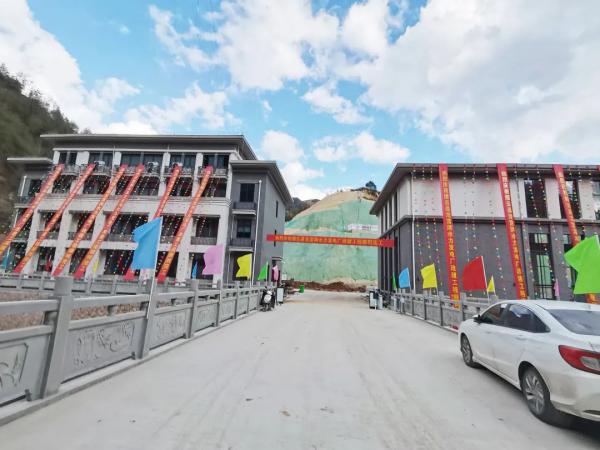

2020年10月4日,龙宫洞电厂搬迁至新址。

2020年11月9日,完成主变冲击试验,电厂设备正式并入电网。

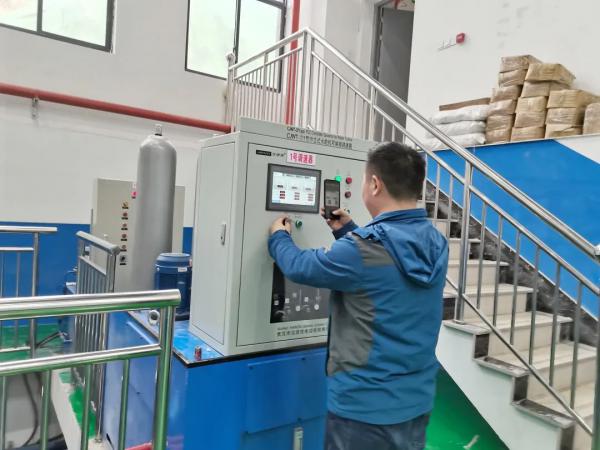

2020年11月26日,输水系统进入充水试验工作。顺利完成输水系统充水试验后,投产机组先后通过发动机动态调试、甩负荷试验、72小时试运行等多项既定试验,机组运转正常,相关试验参数均满足设计要求。

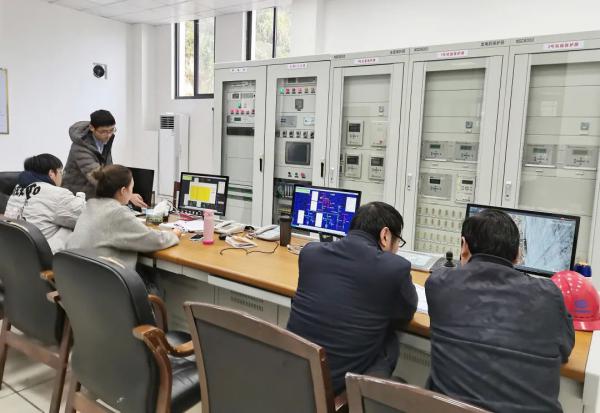

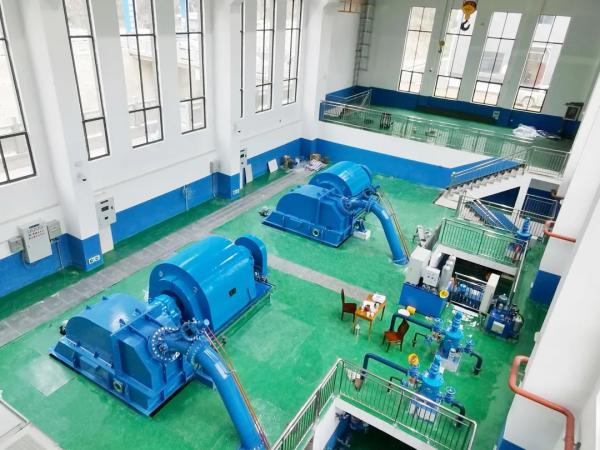

2021年1月21日,1号、2号发电机组正式投产运行。

龙电公司副总经理吴伟东介绍,龙宫洞电厂改建后,由原来装机1×1万千瓦机组改为2×5000千瓦机组,额定水头559.6米,最大水头590.83米。改建工程的压力钢管与原压力钢管衔接,新建钢管长2356米,接线方式由原来的T形接线改为直接接入35千伏方溪变电所。

“改建项目动工以来,龙电人克服时间紧、任务重、压力大的重重困难,特别是克服疫情带来的严峻挑战,加班加点抢进度,挑灯夜战赶工期,建成高质量标准、高技术含量的一流标准化电站。”龙电公司总经理应晓斌,相隔29年,先后两次参与同一电厂建设和机组调试,看着眼前熟悉而又陌生的一幕幕,感慨万分。

在开启“十四五”发展新征程的重要时刻,龙宫洞新电厂发电机组正式投产运行,对于促进能源结构调整和实现节能减排目标、推动缙云经济发展等具有十分重要的战略意义。

来源:缙云发布 记者 钭小亚
