从负海拔转入正海拔施工,中企承建的中东抽蓄电站建设繁忙

2022-02-06 21:19:14 sunmedia 1424


近日,中国水电五局中东抽蓄电站工地上抢工大干的繁忙景象,如火如荼,虎跃龙腾,尽展新年热火朝天的开局新气象。

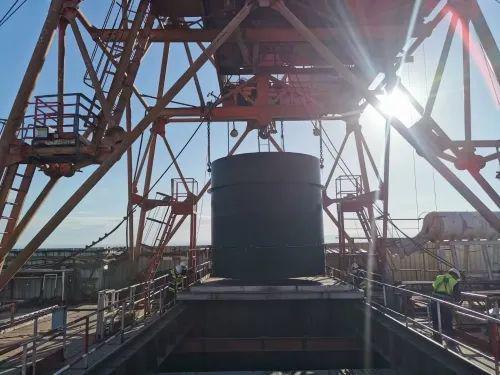

日前,随着C68-67管节吊装就位,电站500米级超深高压竖井压力钢管安装高度突破了海拔0米,从负海拔转入正海拔施工。

在500米级超深高压竖井中安装高强钢钢管这个项目“1号工程”的施工中,面对这项“世界第一次”的巨大挑战,水电五局安装人发扬团队精神,勇闯极限,攻坚克难。继2021年12月9日高强钢段安装工作圆满完成后,12月28日,随着直管100-99号管节吊装入井,标志着压力钢管的安装工作顺利过半。2022年1月,又加快安装节奏,稳步推进,再次提前实现月度目标。

在施工过程中,经过大家的不懈努力,高强钢段安装工期由最初的12天一个循环,提前到7天时间。高强钢段安装完成后,更加快了施工速度,目前已经达到5天一个循环,大家正昼夜不停地为按期完成钢管安装工作而顽强奋战着。

目前,金属结构安装工作形势喜人,钢管安装速度突飞猛进。上平洞154大节完成137大节,下平洞45大节完成43大节,尾水洞100大节全部完成,1号引水支洞9节完成7节,2号引水支洞16节完成11节,1号尾水支洞23节完成14节,2号尾水支洞20节完成10节。

地下厂房内,安装间的定子工位上线棒嵌装工作正如火如荼地进行着,施工人员两班倒,形成了既协作又比赛的局面。两条母线洞内的封闭母线安装有条不紊,已经分别完成工程量的70%和50%。副厂房内的电缆桥架安装进展神速,一车车的桥架部件正在从设备库房转运进来。管路的配装也在全面展开。中控楼的盘柜和变压器安装逐步就位,施工形象日新月异。

打开腾讯新闻,查看更多图片 >

2022年是中东抽蓄电站投产发电的关键之年。为了圆满实现节点目标,虎年春节期间,在严控疫情、保障安全的前提下,项目部一方面精心安排员工在工地“就地过年”,一方面认真组织节日期间的施工生产。大家在海外工地上,远离祖国和家人,坚守岗位无私奉献,齐心协力顽强作战,在平安祥和的气氛中再掀抢工热潮,以斗志昂扬的精神面貌决胜2022,为确保发电目标而全力拼搏,为公司在“新一轮转型升级”中抢占先机,稳中求进,开拓海外市场,推进国际发展,加快共建共享“幸福五局”贡献自己的力量。(张毅)

编辑:丁岩旻 审核:沈云敏

出品:中国工程报业传媒集团

商媒在线
免责声明:商媒在线所提供的信息及图片除原创外,有部分资讯和图片从网络等媒体收集而来,版权归原作者及媒体网站所有,商媒在线力求保存原有的版权信息并尽可能注明来源;部分因为操作上的原因可能已将原有信息丢失,敬请原作者谅解,如果您对商媒在线所载文章及图片版权的归属存有异议,请立即通知商媒在线,商媒在线将立即予以删除,同时向您表示歉意!

最新资讯
