华龙一号批量化首堆内穹顶封顶

2022-05-30 11:58:32 sunmedia 1973

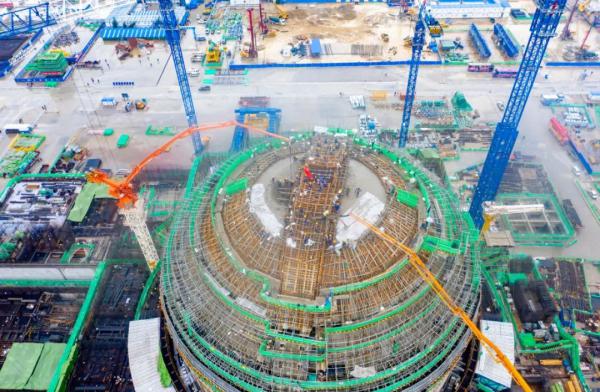

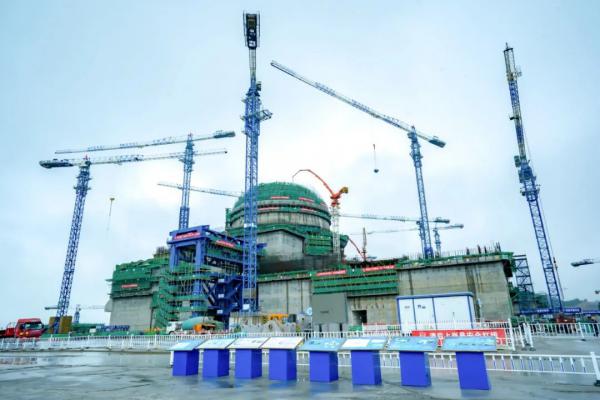

5月28日15时56分,历时18小时40分钟,中核二四圆满完成华龙一号漳州核电1号机组反应堆厂房内层安全壳穹顶浇筑。该节点的完成标志着1号机组内层安全壳土建施工完美收官,预应力施工具备了先决条件,为项目预定总工期目标实现奠定坚实基础。

华龙一号内层安全壳穹顶结构复杂,紧贴钢衬里,呈曲面球形,半径最大处约24.5m,壁厚最大处约为2m,其他壁厚约为1m,钢筋重量约819吨,预埋件约515块,混凝土总量约4013m⊃3;,浇筑量大;在工期优化的大背景下,加上严峻复杂的疫情形势、持续不断的高温、梅雨天气,给节点完成带来巨大挑战。

华龙一号漳州核电2022年进入攻坚克难、爬坡过坎的关键阶段,为保障项目建设进度,在公司党委统一指挥与核电工程中心统筹部署下,漳州核电项目部秉持“立足漳州、志在超越,打造核电建设新标杆”的目标,迎难而上、奋勇争先,全力以赴打赢漳州核电建设这场硬仗,1号机组反应堆厂房内层安全壳穹顶节点是这场战役的生动缩影。

上下联动保进度。作为公司重点项目,公司党委高度关注,安排领导一线督战,通过双周例会机制,统筹资源,推进内部协同,上下联动,全力推进项目建设。项目部系统策划、组织开展24小时攻坚活动,全面压实责任,逐一突破了现场施工作业难点,确保高效完成施工任务。

“六七零”理念促提升。结合集团公司“精细化管理年”专项工作要求,漳州核电项目部认真落实“六七零”管理理念,制定项目精细化管理方案,从先决条件管理、工效分析提升、进度管控、项目平台能力建设等方面,不断加强精细化管理,确保高效完成浇筑任务。

传承创新添动力。依托福清华龙世界首堆经验,实施项目总结复盘和经验反馈,持续优化施工逻辑,将原设计图纸中的施工总层数17层优化为10层,并对穹顶9和10两层合并浇筑,减少了8层施工缝,为节点完成极大地争取了时间。

来源:CGMA

商媒在线
免责声明:商媒在线所提供的信息及图片除原创外,有部分资讯和图片从网络等媒体收集而来,版权归原作者及媒体网站所有,商媒在线力求保存原有的版权信息并尽可能注明来源;部分因为操作上的原因可能已将原有信息丢失,敬请原作者谅解,如果您对商媒在线所载文章及图片版权的归属存有异议,请立即通知商媒在线,商媒在线将立即予以删除,同时向您表示歉意!

最新资讯
