中企承建的坦桑尼亚水电站大坝左半幅碾压混凝土浇筑至顶部高程

2022-06-08 11:27:29 sunmedia 1334


近日,坦桑尼亚水电站大坝L4-L15坝段碾压混凝土浇筑至EL189高程并顺利收盘,标志着大坝左半幅碾压混凝土已经整体浇筑至顶部高程。

本浇筑段从EL180.6高程开始,历时17天,共浇筑碾压混凝土18765立方米。该仓号位于大坝顶端,仓面左右长度达245米,上下游宽度仅10米,施工机械协调不易,混凝土入仓难度大,对摊铺工艺的要求高。现场施工管理人员通过巧妙布置倾斜入仓路、加强人员与机械配合等方式,形成了高效的流水线作业,在保障施工安全和混凝土浇筑质量的基础上,提高了碾压混凝土浇筑效率,如期完成该段碾压混凝土浇筑,为大坝年底如期下闸蓄水提供了有力保障。

截止目前,坦桑尼亚水电站大坝共浇筑碾压混凝土122.1万方,完成总量的84.8%,仅剩余大坝预留缺口坝段、右半幅部分坝段正在浇筑,大坝碾压混凝土浇筑已进入最后的冲刺阶段。随后,大坝施工将逐渐转型,侧重于溢流面及消力池常态混凝土施工。

下一步,项目部将集中人力、物力,对闸墩、溢流面、导墙及消力池等部位大量开辟工作面,最大限度发挥施工潜力,保障工程各项节点目标的如期实现。(曹丰泽)

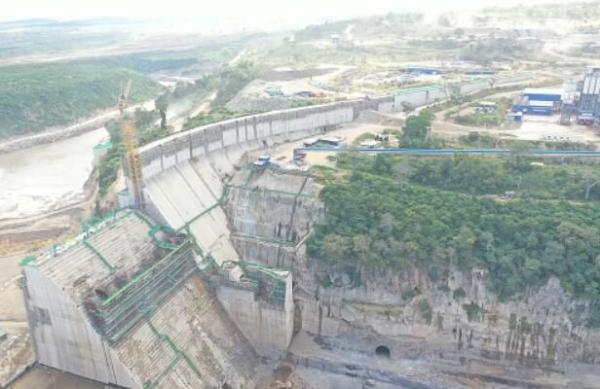

大坝左半幅

来源:中国基建报

商媒在线
免责声明:商媒在线所提供的信息及图片除原创外,有部分资讯和图片从网络等媒体收集而来,版权归原作者及媒体网站所有,商媒在线力求保存原有的版权信息并尽可能注明来源;部分因为操作上的原因可能已将原有信息丢失,敬请原作者谅解,如果您对商媒在线所载文章及图片版权的归属存有异议,请立即通知商媒在线,商媒在线将立即予以删除,同时向您表示歉意!

最新资讯
