首台高端换流变流器启程 发往特高压青南换流站

2020-09-16 16:39:56 sunmedia 2098


9月14日中午13时,特高压青南换流站首台高端换流变压器,在西宁城南新区的高海拔特高压检修试验基地完成组装,并通过出厂试验正式起程运往特高压青南换流站。

据悉,青豫特高压直流工程建设意义十分重大,不仅优化了能源战略通道和骨干网络建设,也为青海能源转型发展开辟了通道,有力支撑青海能源支柱产业发展,保障河南省快速增加的用电需求,助推能源绿色低碳转型,实现两省优势互补,促进两省经济社会发展。

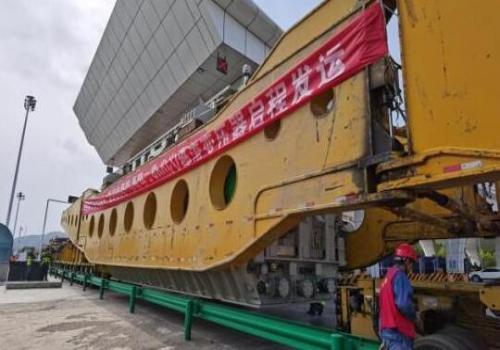

此次运输的换流变是特高压青南换流站高端换流变中的首台,换流变压器是直流输电工程最核心的设备,和换流阀一起组成换流站的“心脏”——换流器,主要功能是将750千伏的交流电换流变压为±800千伏的直流电,实现清洁能源远距离、大规模、高效率、低损耗传输。

作为青豫直流工程的送端换流站,特高压青南换流站共需28台换流变压器,其中,6台±800千伏高端换流变压器将在此检修试验基地完成组装和出厂试验。

三维管控打造“智慧工地”

为实现对特高压现场的信息化监管,青海电力在特高压现场推进BIM技术(建筑信息模型)、GIM技术(研发电网信息模型),将软件、硬件、技术和信息等集成到相互关联、统一协调的系统之中,用三维立体可视化对工程项目的情况进行直观展示,从而对施工现场的人、机、料、法、环等资源进行集中管理。

“我们自主研发设计了《基于GIM三维设计模型的变电站精细化施工管控平台》,通过三维模型,对施工情况进行了模拟对比,使施工计划编制、资源配置达到事半功倍的效果。”青南换流站电气C包项目经理吴建平说道。

除了将施工场内的平面元素立体化,更直观地指导现场施工,青海电力还在安全管控中引入三维管控平台,有针对性地开展了三维沉浸式安全技术交底和培训,并利用安全监控平台对现场重要三级及以上风险作业进行了“远程指挥”,实现了“线上+线下”双监控模式,防患事故于未然。

“现在我们已经不使用往日枯燥的文字交底,而是完全利用三维管控平台助推安全入脑入心。我们会在交底过程中,全程让参培人员佩戴VR或3D眼镜,以三维立体动画展现安全操作规程和注意事项,参建人员的积极性被普遍提高,也在一定程度上强化了人员安全意识。”电气C包安全总监曹仕奇介绍说。除此以外,安全管理方面还利用三维管控平台的安规考试模块,将违章行为“演”出来,让参建人员自己发现隐患,自己纠正错误。

“四新”技术为施工加速度

±800千伏青豫特高压青南换流站是青豫特高压工程的首端换流站,其主要通过站内换流变的交、直流转换,实现风、光、水等大规模清洁能源的打捆外送,是名副其实的“汇集器”及“转换器”。青海电力结合±800千伏青南换流站工程实际,以科技主导工程建设,相继使用了人脸识别闸机、全站仪、定位监控等新技术、新材料、新设备、新工艺,有效促进了生产力的提高,降低了工程成本,减轻了参建员工的操作强度,高效推动了工程建设进度。

青南换流站750千伏GIS是目前全球最长的GIS设备,为克服青海塔拉高海拔地区大风暴对GIS安装的影响,施工中以设备厂房为核心,从“挡尘、抑尘、去尘、降尘、除尘、绝尘、隔尘”7个方面进行防护,并用“热风炮”这一新设备,预热设备外壁,助力冬季施工,确保GIS对接质量。

为及时准确掌握设备运行状态,保证青豫特高压青南换流站顺利投运,还引入“声成像分析仪”开展设备异响振动测试。在工程建设期间,750千伏GIS设备区75711隔离开关C相内部出现异常振动及异响故障,青海电力立刻使用“声成像分析仪”对噪音信号进行了定位,同时结合红外热成像、目视观察等方法对噪音源进行了图像采集,并根据设备运行参数及相关巡视巡检记录对噪音产生的原因进行了分析。在短短的3个小时内,就找出了设备缺陷,及时解除了隐患,保障了设备运行的可靠性。

科技创新促传统施工方式转变

如果说青南换流站是青豫特高压工程的心脏,那线路工程就是为“心脏”供血的“主动脉”。青海电力在线路工程创建了1+3+5(1个监控平台、3级管理体系、5大功能模块)的监控管理体系,并对工程设计、进度、安全、质量、技术、档案、物资、环水保为一体的全过程进行多方位管理。

在线路工程基础浇筑的现场,一个“庞然大物”十分引人注目。只见它大口吞噬着砂石料,在一名施工人员的配合下,源源不断地输送着水泥。“这是自动上料搅拌车,整合了装载机、运输机和搅拌机,在一个人的配合下就能完成传统方式下7~8人的工作,不仅节省了人力,还大幅度提高了效率。”现场施工人员李冰介绍。这台新设备性能稳定,可以轻松到达复杂地形的塔位,且对草原破坏程度极低,是建设新时代样板工程不可缺少的设备。

除此之外,线路工程(青2标段)N0877号基础现场还引入了超声检测技术。“我们让声测管的探头进入桩身内部通道,再利用超声检测法密封检测,保证桩内无渗漏点。”项目副总工李军介绍,声测管技术的应用,大大降低了施工成本,提高了施工效率,高效推进了工程建设进度。

与此同时,应用“二维码”技术对项目进行管控,即实行“一人一码一套资料”的管理模式,进场扫码、违章扫码、到岗到位扫码……一个人员汇总码就可以实现对所有作业人员的实名制管理,切实用科技推动工程建设。

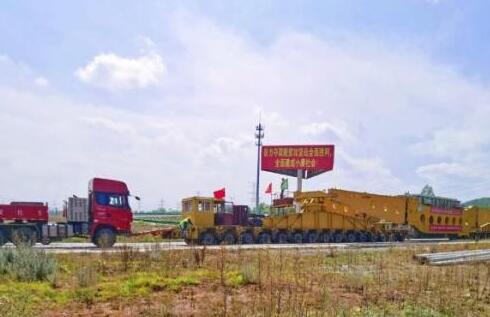

针对变压器重量大、体积大、运输困难极高的难题,国网青海电力提前会同变压器制造厂家及专业运输公司提前进行了线路勘测、方案设计、路桥加固、排障通行及运输手续办理等,详细制定安全可靠的运输方案。运输采用特种运输车辆和专业技术装备,通过桥式运输车多车牵引运输方式运输,车辆总长98.5米、宽5.2、高5米,共有276个车轮,因为运输重量大、车体长,所以行驶速度缓慢,220公里的实际到站运输路程需要3天时间。
