巴西朱比亚电站技改项目,轴流转桨式水轮机转轮顺利吊装完成

2020-11-20 09:07:06 sunmedia 2335


巴西技改项目朱比亚电站10号机组轴流转桨式水轮机转轮顺利吊装完成。

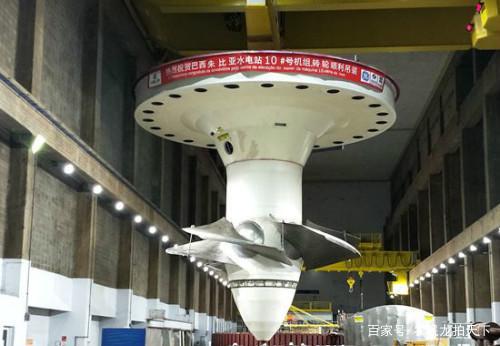

巴西技改项目朱比亚电站共改造4台单机130兆瓦的轴流转桨式水轮发电机组。此次10号机组转轮吊装包括水轮机主轴、顶盖、转轮、泄水锥整体吊入机坑。最大处直径11.37米,总高度10.62米,总重量463.907吨,采用两台250吨桥机并车的方式进行整体吊装。

10号机组水轮机转轮经过技术升级改造后,设备各项技术指标达到规范要求。在吊装过程中,各个环节做到了无缝衔接,保证安全、保证质量的前提下顺利完成吊装工作。在巴西疫情持续蔓延情况下,中电建水电十一局科学组织、统筹谋划,坚决贯彻落实公司和当地政府的疫情防控措施,利用现有人力、设备资源一手抓疫情防控,一手抓生产经营,保证了施工节点的顺利完成。

10号机组转轮顺利吊装,标志着机组将进入水轮机总装阶段,为发电机转子吊装工作奠定了基础,对工程整体施工进度具有重大意义。

朱比亚和伊利亚水电站

2016年,三峡巴西公司在圣保罗参加朱比亚和伊利亚水电站特许权项目竞拍并顺利中标。两座水电站相距约60公里,装机容量分别为155万千瓦和344万千瓦。项目位于圣保罗州和南马托格罗索州之间的界河巴拉那河上,在伊泰普水电站上游。三峡集团将为两座水电站特许权向巴西政府支付138亿雷亚尔(约合人民币233亿元),并进行为期30年的特许运营。
