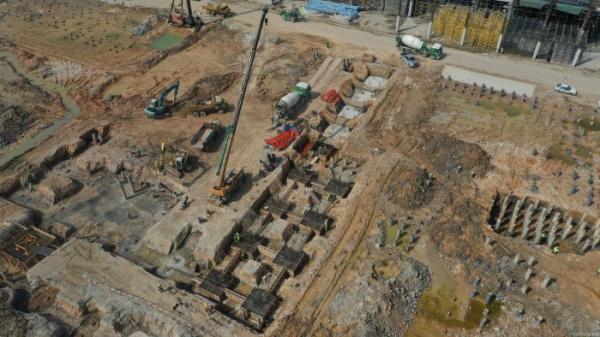

吉隆坡讯 (侯计睿报道)近日,水电七局马来西亚玖龙纸业热电厂项目顺利完成首仓结构砼浇筑,标志着项目正式进入结构砼施工阶段。
本项目为玖龙纸业马来西亚雪兰莪厂区配套热电厂土建及附属配套工程,位于马来西亚雪兰莪州瓜拉冷岳县万津镇工业园区,靠近马来西亚最大港口巴生港,与马来西亚首都吉隆坡相邻仅60公里。项目总工期242天,共包含11个单体工程,且每个单体工程施工内容几乎均涵盖开挖、截桩、砼、钢结构、电气、装修等众多工序,项目工期紧、单体建筑多、工序多、交叉作业多。
面对业主的工期要求,项目部在投标阶段就开始准备资源,充分发挥公司在马来西亚片区形成的区域优势,提前进行商务准备工作、拟定方案、划分片区。自2021年12月28日开工以后,积极协调各方组织人力及设备资源进场施工,如期完成首仓结构砼浇筑,也标志着项目正式进入结构砼施工阶段,为春节后的工作开展创造了良好的开端。(责任编辑 毛樱)
