山东沂蒙抽水蓄能电站最后一台机组启动成功,工程进入收官阶段

2022-02-12 13:36:03 sunmedia 2206


2月10日17时,由水电十四局—成蜀电力沂蒙电站联合体负责机电安装工程的山东沂蒙抽水蓄能电站4号机组首次启动一次性成功,迎来虎年开门红。

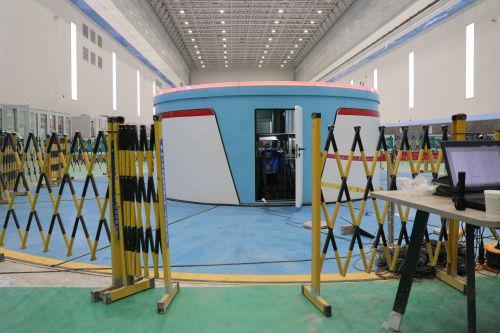

2月10日,经确认机组转动正常、无异响,监控系统无异常信号后,机组分段平稳升速,分别在20%、40%、60%、70%、80%额定转速保持转动,无异常后启动机组逐渐升速至100%额定转速,机组振动、摆度、瓦温等各项指标优良,机组运行状态稳定。

4号机组是沂蒙电站的最后一台机组,它的顺利启动也代表着工程建设已进入收官阶段。在后续的工作中联合体将始终把安全和质量放在第一位,进一步紧张起来,全力全速推进,展现最佳状态,确保沂蒙电站机电安装工程建设全面收官、圆满收官。(季雨阳)
