中国安能三局叶巴滩项目尾水出口围堰防渗墙浇筑施工顺利完成

2022-03-08 11:44:49 sunmedia 1484


近日,随着最后一车混凝土徐徐注入浇筑导管,叶巴滩引水发电系统工程尾水出口渗墙槽段浇筑工作顺利完成,较原计划提前工期半个月。这不仅标志着叶巴滩尾水出口围堰施工重大节点目标完成,更为叶巴滩引水发电系统工程安全度汛提供了有力保障。

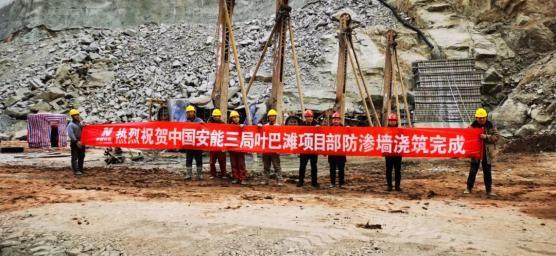

防渗墙浇筑施工顺利完成

叶巴滩水电站位于金沙江上游,装机容量224万千瓦,是金沙江上游装机容量最大的水电工程,工区地处四川甘孜白玉县和西藏昌都贡觉县交界处,海拔3000米左右。

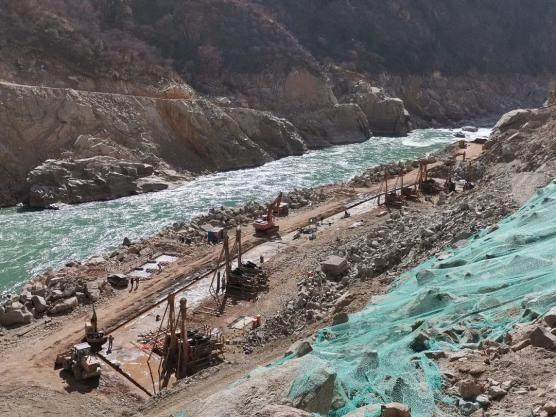

尾水出口围堰施工全景

尾水出口围堰作为尾水出口防洪度汛的坚强屏障和尾水出口施工的关键工序之一,直接影响下一步尾水出口洞室、尾水渠和尾水隧洞末端渐变段开挖、支护、浇筑等后续项目的实施及后期基坑抽排水成本,它的成功与否,直接关系到主体工程建设的成败。防渗墙作为围堰防渗体重要组成部分,对围堰挡水至关重要,直接决定着围堰基础部位的防渗水效果。

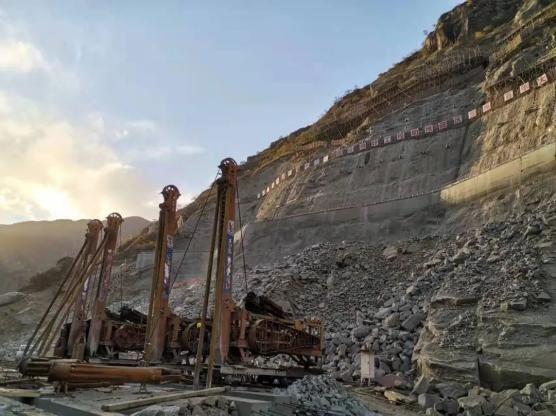

夕阳下的防渗墙浇筑场景

施工过程中,由于墙体深度较大,且地质条件极为复杂,地层中含有较为深厚的岩层和质地坚硬的大孤石及漂石,有的孤石厚度达数米甚至更高,施工难度较大。“绝大部分成槽槽段中,在地下5~20米处出现一系列硬度较大的孤石和漂石,且硬度较大,在槽孔接近基岩时其基岩风化较弱,以至于施工进度一度降低。加之工地自然环境恶劣,施工物资的采购及项目员工的生活都极为不便,给工程施工带来了一定的难度。”质量管理部部长张江介绍到。

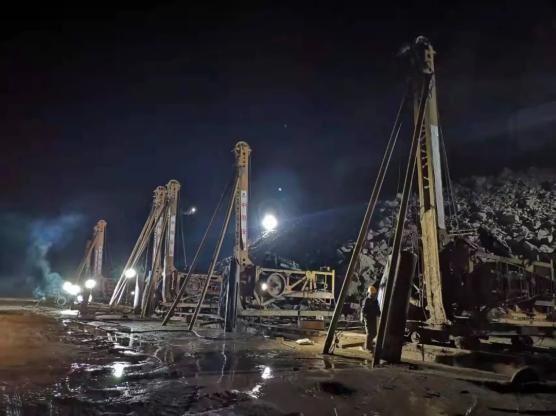

昼夜施工抓进度

为保工程建设顺利进行,项目部的员工们团结一心,克服高寒缺氧、停电断网等诸多困难,在抓紧工程进度与施工安全的同时,积极采取有效措施,成立技术攻坚组,制定针对性的措施和实施方案,围绕施工重点和难点问题深入开展技术攻关。有效的解决了难题,为工程质量和节点目标实现提供了坚实而有力的保障。防渗墙浇筑工作的顺利完成,对后续工程建设的实施和全面推进奠定了坚实基础,目前,项目正全面、稳步向着完工目标推进。

文 | 李瑞超、梁大中

来源:中国基建报

商媒在线
免责声明:商媒在线所提供的信息及图片除原创外,有部分资讯和图片从网络等媒体收集而来,版权归原作者及媒体网站所有,商媒在线力求保存原有的版权信息并尽可能注明来源;部分因为操作上的原因可能已将原有信息丢失,敬请原作者谅解,如果您对商媒在线所载文章及图片版权的归属存有异议,请立即通知商媒在线,商媒在线将立即予以删除,同时向您表示歉意!

最新资讯
