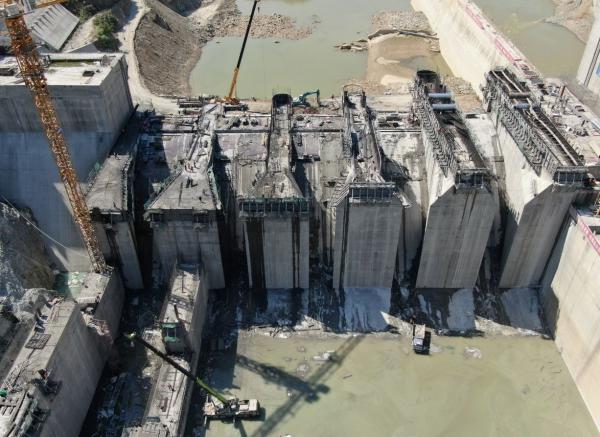

近日,黄金峡水利枢纽工程表孔坝段溢流面全线浇筑至设计高程。
表孔坝段位于纵向围堰坝段与右非坝段之间,共4个坝段,分6个闸墩,5个泄流孔。溢流面表层为抗冲耐磨混凝土,整个溢流面的浇筑采用“反铲+溜槽”的方式从下游向上游浇筑。截至目前,表孔坝段已累计完成混凝土浇筑13.36万立方米,完成率78.8%。
黄金峡水利枢纽2022年度汛方式为泄洪冲沙底孔和溢流表孔联合过流,溢流面的形成是2022年汛期表孔过流的先决条件。在本年度疫情及防洪度汛目标的双重压力下,为保证节点目标按期完成,项目部持续加大资源投入,积极采取赶工措施,合理安排夜间施工, 24小时轮班作业 “人停机不停”。
表孔溢流面的浇筑完成,为今年安全度汛提供了保障,也为后续表孔闸墩的施工提供了有力支撑。(储家琦)
