2022-05-18 11:23:06 sunmedia 2036
近日,由四维动力供货的国电长源汉川第一发电有限公司4号机组(300MW)大抽汽量可调中压联合汽阀改造项目现场安装进入收尾阶段。
该厂二期3号、4号机组原为上海汽轮机厂生产的N300-16.7/538/538型300MW等级亚临界、一次中间再热单轴双缸双排汽反动式汽轮机。为了提高3号、4号机组的性能,达到节能降耗的目的,由四维动力在2010年前后对两台机组实施了高中低压三缸通流改造。

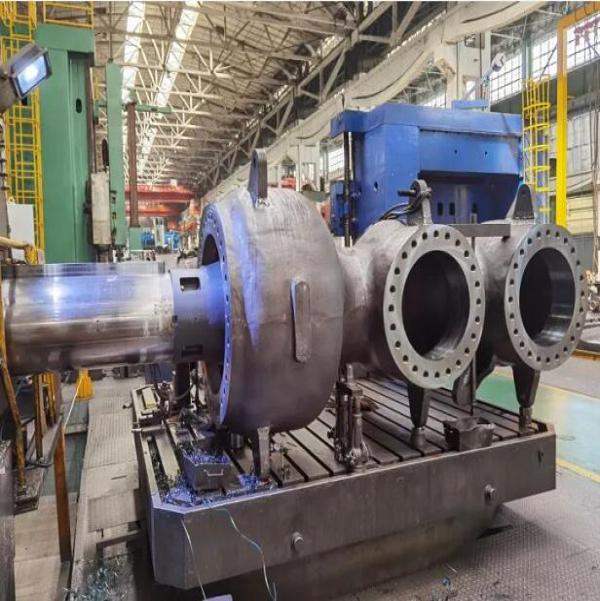

精加工
结合外部热源需求强劲发展的形势,国电长源汉川第一发电有限公司提出了中压联合汽阀深度调节、实现大抽汽量可调的改造需求。四维动力凭借在超临界、亚临界汽轮机组通流改造和大型阀门改造方面丰富的业绩、过硬的技术能力和用户高度认可的服务体验,于2021年10月中标该项目的阀门供货。这也是四维动力在承接国家能源马鞍山万能达发电有限公司3号、4号机组(300MW)、浙能台州电厂7号机组(330MW)大抽汽量中压联合汽阀改造项目之后的第4台和第5台该类型的阀门改造项目。

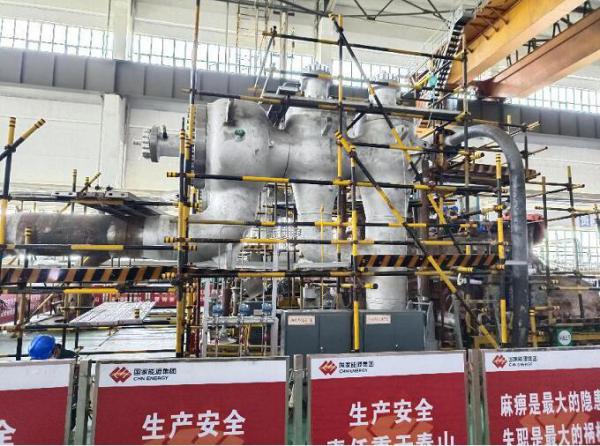

现场安装
该项目执行工期紧、任务重,项目执行过程又受到江浙地区疫情频发的影响,在国电长源汉川第一发电有限公司的大力支持、配合与帮助下,四维动力与南汽集团紧密协调、积极组织克服了新冠疫情带来的不利影响。在毛坯到厂后制造精加工阶段,正值春节假期,为保交货期承担制造加工任务的南汽集团在春节假期期间史无前例地安排全假期、全天候加班赶工,最终于3月28日将中压联合汽阀交货到项目现场,满足了现场的安装进度要求,同时也是创造了同类阀门最短的交货期记录。
来源:北京全四维动力
