平江抽水蓄能电站泄洪放空洞顺利贯通

2022-06-08 11:29:19 sunmedia 1122


近日,平江抽水蓄能电站泄洪放空洞顺利贯通,为2022年泄洪放空洞具备导流条件奠定了坚实的基础,确保大坝施工按期开始。

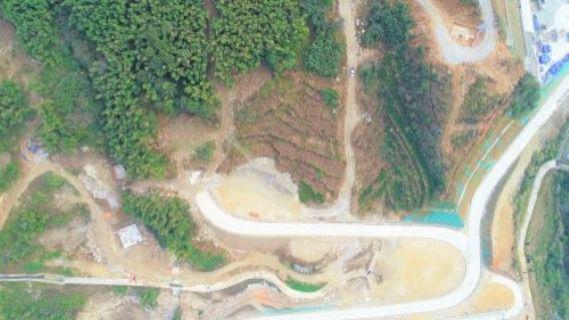

泄洪放空洞布置于河床右岸山体内,总长1227.887米,典型开挖断面宽4.2米,高4.1米。由进水口、有压隧洞段、闸门井、无压隧洞段和出口消能设施组成。其中施工难度最大的为斜井段,斜井段设计为城门洞型,典型开挖断面宽4.2米,高5.95米,总长度为112米,坡度为35%。

为确保隧洞早日安全贯通,项目部严格采用一日一计划,一日一总结,充分利用每日碰头会、周例会进行总结,每月评比活动进行进度深度管控。项目班子深入施工现场,协调统筹资源,有效克服地下水丰富、断层裂隙发育的较差地质条件及疫情防控严等不利因素,积极对接业主、监理、设计等单位协调解决施工过程中的各类难题。通过团队技术攻关、优化设计断面,增加施工支洞等措施、积极调配资源、倒排节点工期,全方位做好过程控制,有效解决施工安全、质量、进度风险。

下一步,项目部将持续加大现场管理力度,贯彻“抓进度、重安全、保质量”三手都要抓、三手都要硬的发展理念,扎实推进工程建设标准化、精细化、规范化管理,积极打造高水准、高层次抽水蓄能电站工程,确保年度目标圆满完成。(吴杰)

来源:中国基建报

商媒在线
免责声明:商媒在线所提供的信息及图片除原创外,有部分资讯和图片从网络等媒体收集而来,版权归原作者及媒体网站所有,商媒在线力求保存原有的版权信息并尽可能注明来源;部分因为操作上的原因可能已将原有信息丢失,敬请原作者谅解,如果您对商媒在线所载文章及图片版权的归属存有异议,请立即通知商媒在线,商媒在线将立即予以删除,同时向您表示歉意!

最新资讯
