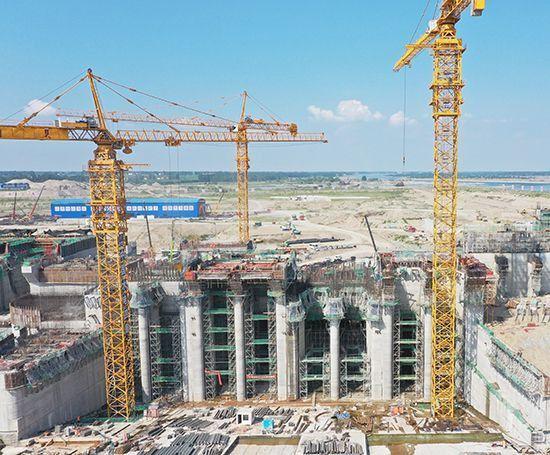

近日,新集水电站3号发电厂房进口闸墩段成功封顶,为后续机电设备及闸门安装创造了有利条件。
新集水电站发电厂房共分4个坝段,其中进口闸墩段底板高程42.40米,坝顶高程79.3米,混凝土浇筑总量达4.88万方。厂房上游坝段左侧与泄水闸右岸空箱及门库相接,右侧与厂房安装间相接,是坝顶交通的重要组成部分。进口闸墩段内设置拦污栅闸门、进口检修闸门,坝顶设置清污机及上游门机。
新集水电站发电厂房进口闸墩段于2021年9月13日开始首仓浇筑。自施工以来,项目部克服了厂房结构复杂、施工场地狭窄、多工序交叉作业等各种难题,多次召开专题会议及时调整施工方案,最终确定上游闸墩段胸墙采用承插型盘扣脚手架及定型钢桁架的专项施工方案,坝顶门机轨道梁采用三角架及贝雷桥的专项施工方案,并以劳动竞赛为载体,细化任务指标,对作业队进行定任务、定指标的方式,利用奖惩激励措施,不断提升工作效率及施工管控能力,确保进口闸墩段混凝土施工节点目标顺利完成。
本次3号发电厂房进口闸墩段的顺利封顶,为其余同类型部位封顶积累了宝贵经验,为坝顶交通的形成、坝顶门机运行及拦污栅、上游检修闸门的安装垫定了坚实基础。(崔晨天 汝永祥)
