8月16日,中核机械工程顺利完成三门核电3号机组CA20模块、海阳核电3号机组CR10模块的吊装就位工作,标志着三门核岛二期、海阳核岛二期工程FCD后第一个里程碑节点顺利实现,正式拉开了三门、海阳核电二期大件吊装工程的序幕。

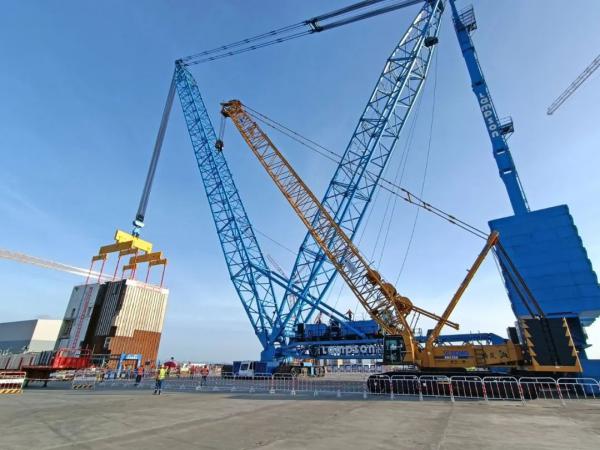

16日7时36分,三门核电二期3号机组CA20模块成功吊装就位,吊装用时2小时20分,过程平稳、安全、有序,模块吊装重量达1024吨;

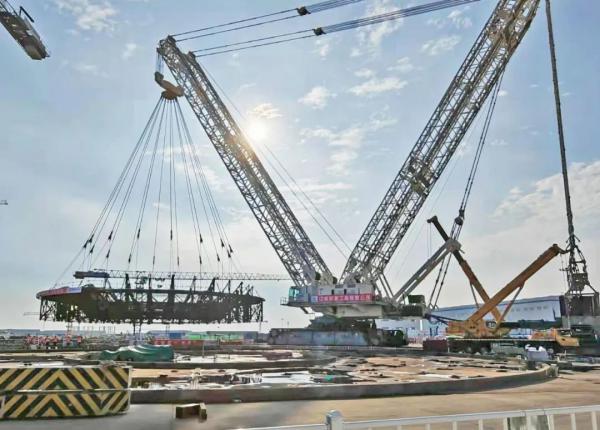

同日8时19分,海阳核电二期3号机组CR10模块成功吊装就位,吊装用时2小时12分,设备总重量396吨,直径42米。
三门、海阳核电在一期建设结束后,中核机械工程对吊车定期进行维护保养工作。2022年公司接到即将启动二期信息,立刻启动工作方案,项目部克服了近期疫情多点散发等困难,调配专业吊装技术人员,提前一个多月进驻现场,完成了对主要工机具如钢丝绳、卸扣等严格检查,并对履带式起重机进行维护保养,用最短时间完成了大吊车重新启用的各项工作。为了满足业主的吊装节点,项目从成立,到人员,机械,体系等各方面做好保障,制定完善的吊装、转场措施和吊车操作方案,全程监督,保障吊装过程万无一失。
来源:中核机械工程 三门核电站 海阳核电站
