2020-11-17 13:54:06 sunmedia 2589

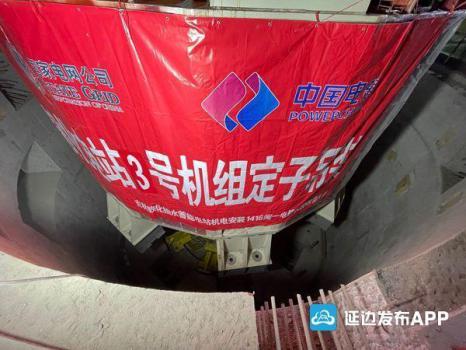

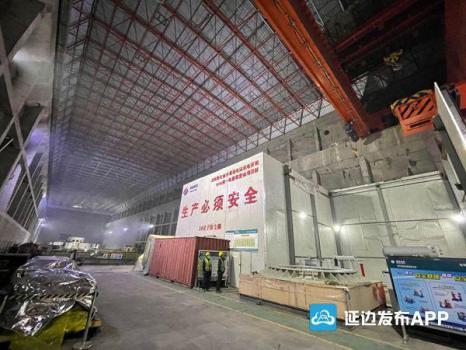

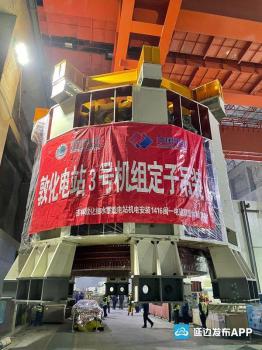

今日15时,吉林敦化抽水蓄能电站3号机组定子吊装。定子吊装使用厂供专用工具配合两台275t桥机进行吊装,整体起吊重量约416.91t。定子吊入机坑后,以水轮机基准高程为基础使用楔子板进行高程微调,并根据水轮机基准中心悬挂钢琴线进行中心调整。定子调整完成后,进行定子基础混凝土浇筑。
国网新源吉林敦化抽水蓄能电站是吉林省“十二五”规划建设的重点项目,是国家电网公司贯彻落实党的十八大精神,加快全球能源互联网建设,服务吉林经济社会发展的绿色工程、民生工程、重点工程,也是延边州自建州以来投资最大的单体工程。计划总投资77.89亿元,目前已完成投资50.82亿元,完成计划的65%。

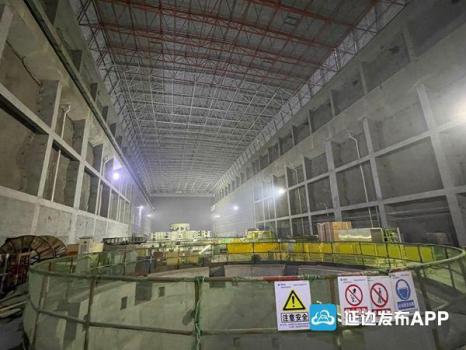

目前工程进展一切正常。电站下水库已完成蓄水,上水库于8月底通过蓄水验收;1、2号引水系统已完成压力钢管安装;1号机完成水轮机和发电机联轴整体盘车;2号机完成定转子吊装;3号机定子已吊装到位;4号机正进行水轮机试装和定子下线。电站500千伏地面GIS设备于11月13日完成受电。电站计划2021年6月30日首台机组发电,2022年4月30日机组全部投产发电。
来源:延边发布 | 延边广播电视台 (记者:黄俊涛 朴永杰 金梅花)
